熱電廠脫硫脫硝系統改造內容是一個很嚴謹?shù)墓こ?,一個合格的工程可以造福人民,一個劣質的工程后患無窮。河北清達環保在脫硫脫硝改造,維修,安裝,有著豐富的經驗,下面對熱電廠脫硫脫硝焊接及質量檢測為您介紹一下:

1)焊工資格:焊接前應具備合格焊接作業隊伍,焊工應持有技術監督部門]或電力部門]頒發的相應證件,人員入場后應對焊工進行試焊考試。并制定相應的焊接工藝規程以指導現場施焊。(附焊接流程圖)

2)焊接材料:根據圖紙、工藝評定進行確定。焊材要有專人保管,使用前按規定進行烘干和使用。

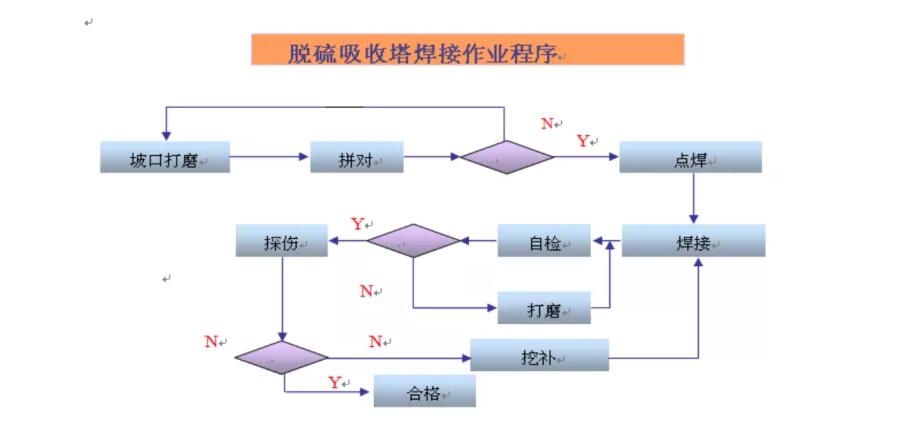

熱電廠脫硫脫硝焊接作業流程圖:
熱電廠脫硫脫硝焊接作業流程圖


3)焊接環境要求

a.當焊接處于下列- -種環境,應采用有效的防護措施,才能施焊。

大雨天、臺風天氣: .

風力大于五級以上:

b.在不利天氣情況下應采取的措施后在進行焊接或停止焊接。

4)塔壁板焊接

a.塔壁的焊接,應先焊縱向焊縫,后焊環向焊縫,當焊完相鄰兩圈壁板的縱向焊縫后,再焊其間的環向焊縫;焊工應均勻分布,并沿同一-方向施焊。每層桶體焊接前應報監理驗收后方可施焊。

b.縱焊縫立焊應自下向上焊接。

c.塔壁板應準確位,并在焊接過程中保持在原位置上,焊完的縱向接頭錯邊量,不應過2mm。

d.焊完的環向接頭中,上層壁板 與下層壁板的錯邊量應不大于2mm。

e.對接接頭的背面,在進行一-道焊接以前, 應對正面打底的焊道用碳弧氣刨清根,使其表面能和填加的熔焊金屬熔合良好。

5)質量檢驗及控制

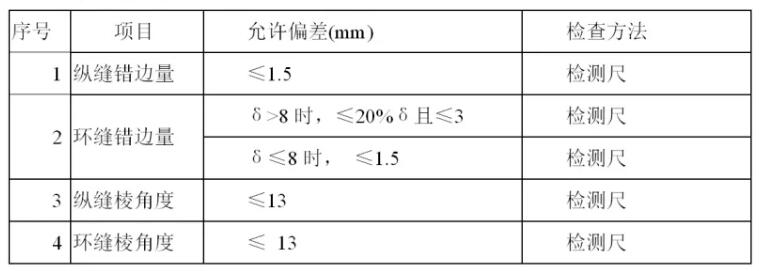

a.主要焊接幾何尺寸偏差參見下表: .
脫硫脫硝焊接幾何尺寸偏差參

b.焊縫應進行外觀檢查,檢查前應將熔渣、飛濺清理干凈。

c.焊縫的表面質量,應符合下列規定:

焊縫的表面及熱影響區,不得有裂紋、氣孔、夾渣和弧坑等缺陷。

對接焊縫咬邊深度應不小于0.4mm,環焊縫的咬邊深度應小于0.6mm;連續長度不得大于95mm。

底圈壁板縱縫如有咬邊,均應補焊后打磨圓滑。

塔璧縱向?qū)雍缚p不得有低于母材表面的凹陷,塔壁環向?qū)雍缚p和塔底對接焊縫低于母材表面的凹陷深度,不得大于0.5mm,凹陷連續長度不得大于10mm,凹陷總長度不得大于該焊縫總長度的10%。

塔內側焊縫余高應打磨光滑。

6)焊縫無損探傷及嚴密性試驗:

(1)焊縫的無損探傷

a.壁板內襯面的焊縫做95%PT/MT檢查,符合GB3323-87的I級焊縫要求。

b.壁板的T字型焊縫要做25%RT抽查,應符合GB/3323-87的III級焊縫要求。

c.被環形加強筋、柱形加強筋覆蓋的焊縫及其他隱蔽部分的焊縫作95%RT檢查,結果應符合GB/3323-87的I級焊縫要求。

(2)焊縫返修

當按照上述檢查方法檢查不合格的焊縫應進行返修,返修應遵循以下3點原則:

a.返修有缺陷的焊縫應從一.面或兩面將缺陷鏟掉或熔掉并重焊,對于返修的缺陷要求清 除。

b.返修過的焊縫應按原定檢查程序重新檢查應合格。.

c.同一部位焊縫返修次數不允許過2次。如不合格應加大檢查比例。

以上是熱電廠脫硫脫硝系統改造的焊接要求,認認真真做環保除塵工程,歡迎新來客戶咨詢。
瀏覽更多關于脫硫脫硝的內容

上新產品

本次電控柜電氣升級改造,采用智能控制元件替換老舊設備,優化線路布局,增強系統穩定性與安全性。同時融入遠程監控與故障預警功能,實現智能化管理,大幅提升設備運行效率,降低維護成本與故障率。
除塵器檢修是確保工業煙塵凈化設備穩定運行的關鍵工作,涵蓋濾袋更換、脈沖閥檢修、灰斗清灰及風道密封性檢測等環節。除塵器維護通過系統排查與維護,可恢復設備過濾效率,降低壓差,減少漏風,確保排放濃度達標,助力企業實現清潔生產與節能減排目標。
脫硫脫硝檢修是確保環保設備穩定運行的關鍵環節,涵蓋脫硫塔、脫硝反應器、噴淋系統及催化劑等核心部件的全面檢查與維護。脫硫脫硝維護通過清理堵塞、更換磨損件、校準儀表及修復泄漏,確保設備脫除效率達標,減少污染物排放,助力企業實現綠色生產。
